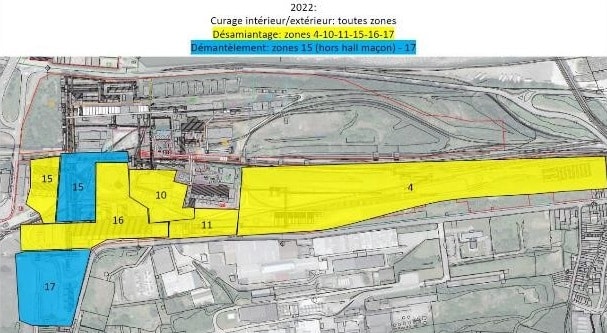

Les premiers travaux visibles débuteront en octobre 2022, en commençant par les bâtiments situés dans la partie Est du site, ce qui permettra de libérer des espaces de stockage.

Pour limiter le risque de nuisances pour les riverains et les entreprises proches, le chantier sera organisé de façon à maintenir le plus longtemps possible des écrans en périphérie du site (côté rue de Renory et rue des Hauts-Fourneaux principalement).

Le mur de clôture (le long de la rue de Renory), le bâtiment de l’Agglomération de minerais et le bâtiment administratif seront démolis en fin de chantier.
